Po co nam moduł budżetowania w SaldeoSMART?
SaldeoSMART to kompleksowa platforma do zarządzania firmą, która teraz umożliwia także planowanie i kontrolę budżetów. Dzięki integracji z dokumentami kosztowymi system pomaga:
✔ Śledzić wydatki w czasie rzeczywistym
✔ Planować koszty na przyszłe miesiące
✔ Unikać przekroczeń budżetu dzięki automatycznym alertom
✔ Generować raporty porównujące plan z rzeczywistymi wydatkami
To narzędzie dla tych, którzy chcą mieć pełną kontrolę nad finansami firmy.
Jak działa budżetowanie w SaldeoSMART?
📆 Okres budżetowy
- Możesz zaplanować budżet na dowolne 12 miesięcy (niekoniecznie rok kalendarzowy).
- Przykład: od lipca 2024 do czerwca 2025.
🏗 Struktura budżetu
Budżet w SaldeoSMART działa dwupoziomowo:
- Budżet główny (tworzony przez Dyrektora Finansowego) – np. „Budżet działu marketingu na 2024”
- Linie budżetowe (tworzone przez Lidera) – szczegółowe pozycje, np. „Kampanie reklamowe w Social Mediach”, „Szkolenia pracowników”.
🔹 Nie ma limitów – możesz tworzyć dowolną liczbę budżetów i linii.
Kto może korzystać z modułu?
📌 Dostępność w pakietach
- Ekspert (dla biur i firm)
- Specjalista (dla firm)
🔐 Uprawnienia
| Rola | Co może robić? |
|---|---|
| Admin BK | Weryfikuje, dostęp do modułu dla firmy, ewentualnie odbiera uprawnienia |
| Admin K | Włącza budżety dla użytkowników w firmie |
| Dyrektor Finansowy | Tworzy budżety, zarządza prawami Liderów |
| Lider Budżetu | Dodaje linie budżetowe, monitoruje wydatki |
Uwaga! Moduł działa niezależnie od obiegu dokumentów – nie musisz go włączać, aby korzystać z budżetów.
Jak skonfigurować budżet?

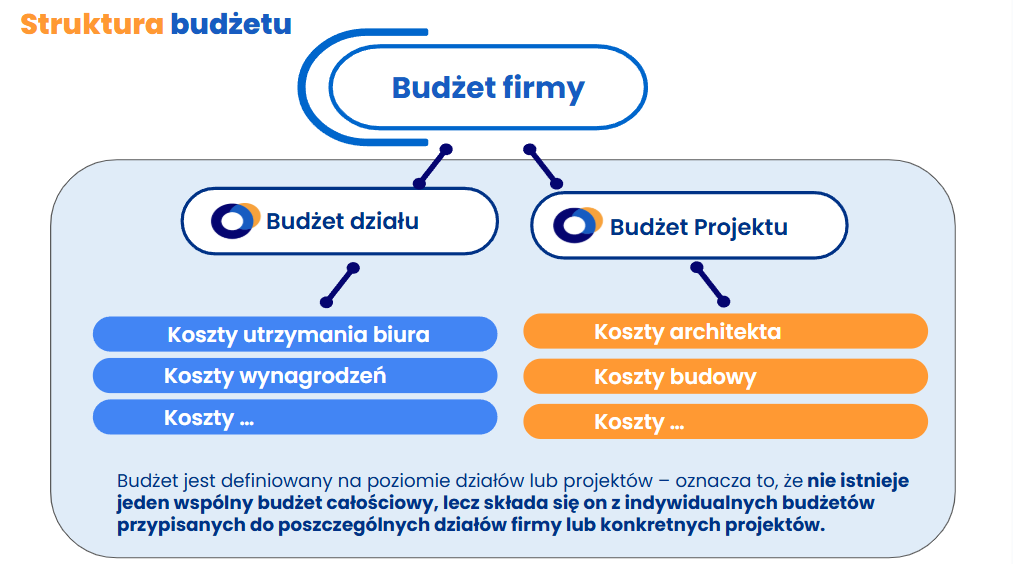

⚠️Budżet jest definiowany na poziomie działów lub projektów – oznacza to, że nie istnieje jeden wspólny budżet całościowy, lecz składa się on z indywidualnych budżetów przypisanych do poszczególnych działów firmy lub konkretnych projektów.
🛠 Krok 1: Stwórz budżet główny
(Dostępne tylko dla Dyrektora Finansowego)
Należy podać:
- Nazwę (np. „Budżet IT na 2025 r.”)
- Okres obowiązywania (np. 01.01.2025 – 31.12.2025)
- Wymiar główny (np. „Dział IT”)
- Kwotę planowaną
- Lidera budżetu (osobę odpowiedzialną)
📊 Krok 2: Dodaj linie budżetowe
(Dostępne dla Liderów)
Każda linia musi zawierać:
- Nazwę (np. „Zakup laptopów”)
- Okres (mieszczący się w budżecie głównym)
- Wymiary dodatkowe (np. „Projekt: Wdrożenie CRM”)
- Kwotę
💡 Ważne! Dokumenty kosztowe będą przypisywane do budżetu tylko jeśli pasują do wszystkich wskazanych wymiarów.
Wymiary w budżetowaniu
Wymiary pomagają precyzyjnie przypisywać koszty. Przykłady:
- Wymiar główny: Dział (np. „Marketing”)
- Wymiar dodatkowy 1: Projekt (np. „Nowa strona WWW”)
- Wymiar dodatkowy 2: Typ kosztu (np. „Wynagrodzenia”)
📌 Zasady:
- Wymiary konfiguruje biuro
- Wymiary muszą być aktywne w systemie.
- Można wybrać wiele wartości dla jednego wymiaru.
Podsumowanie: Dlaczego warto?
✅ Proste planowanie – intuicyjny interfejs
✅ Elastyczność – dostosuj budżet do potrzeb firmy
✅ Kontrola w czasie rzeczywistym – widzisz, czy mieścisz się w założeniach
✅ Raporty – analizuj odchylenia od planu
Masz pytania? Sprawdź instrukcje w naszym Centrum Pomocy.
